变电站作业“不停电”

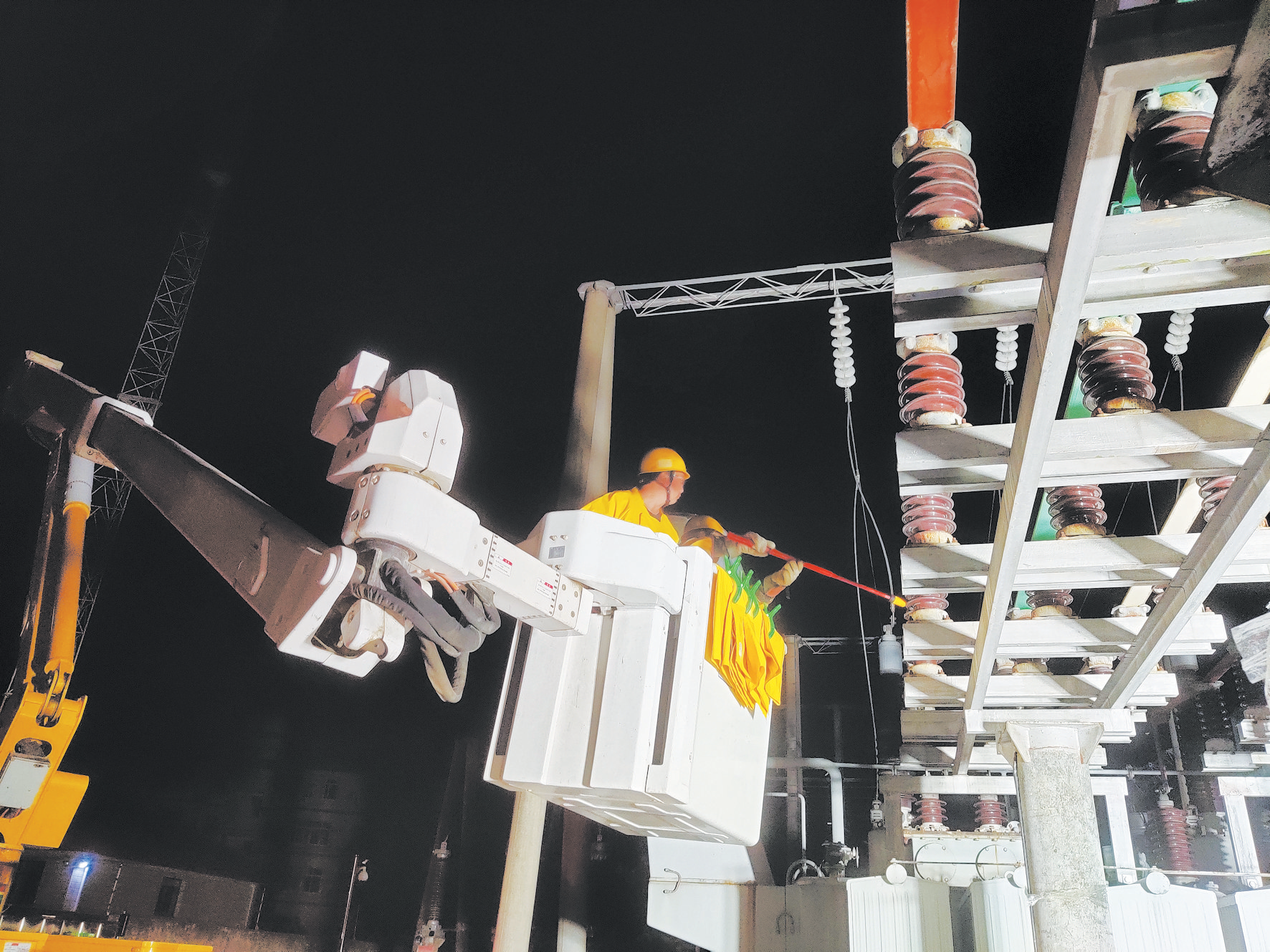

 房县新闻网讯 通讯员 郝金鑫 报道:5月25日凌晨3时05分,在房县110千伏青峰变电站,经过3个半小时紧张施工(如图),全省电力系统首例110千伏变电站10千伏母线侧不停电作业顺利完成。

为顺利迎峰度夏,国网十堰供电公司在高温大负荷来临前,在该站实施主变增容工程,增加一台20兆伏安主变压器。同时,为保障施工期间用户用电不间断,该公司通过不停电作业方式,将设备停运时间由原来的11小时压减到5分钟以内,避免2.4万户用户断电。

据悉,国网十堰供电公司将加快建设220千伏悬守II线、110千伏青峰扩建等12项工程,持续提高区域供电可靠性,满足客户用电需求。
